南京1号线柔性接触网承力索及接触线更换方案评审会

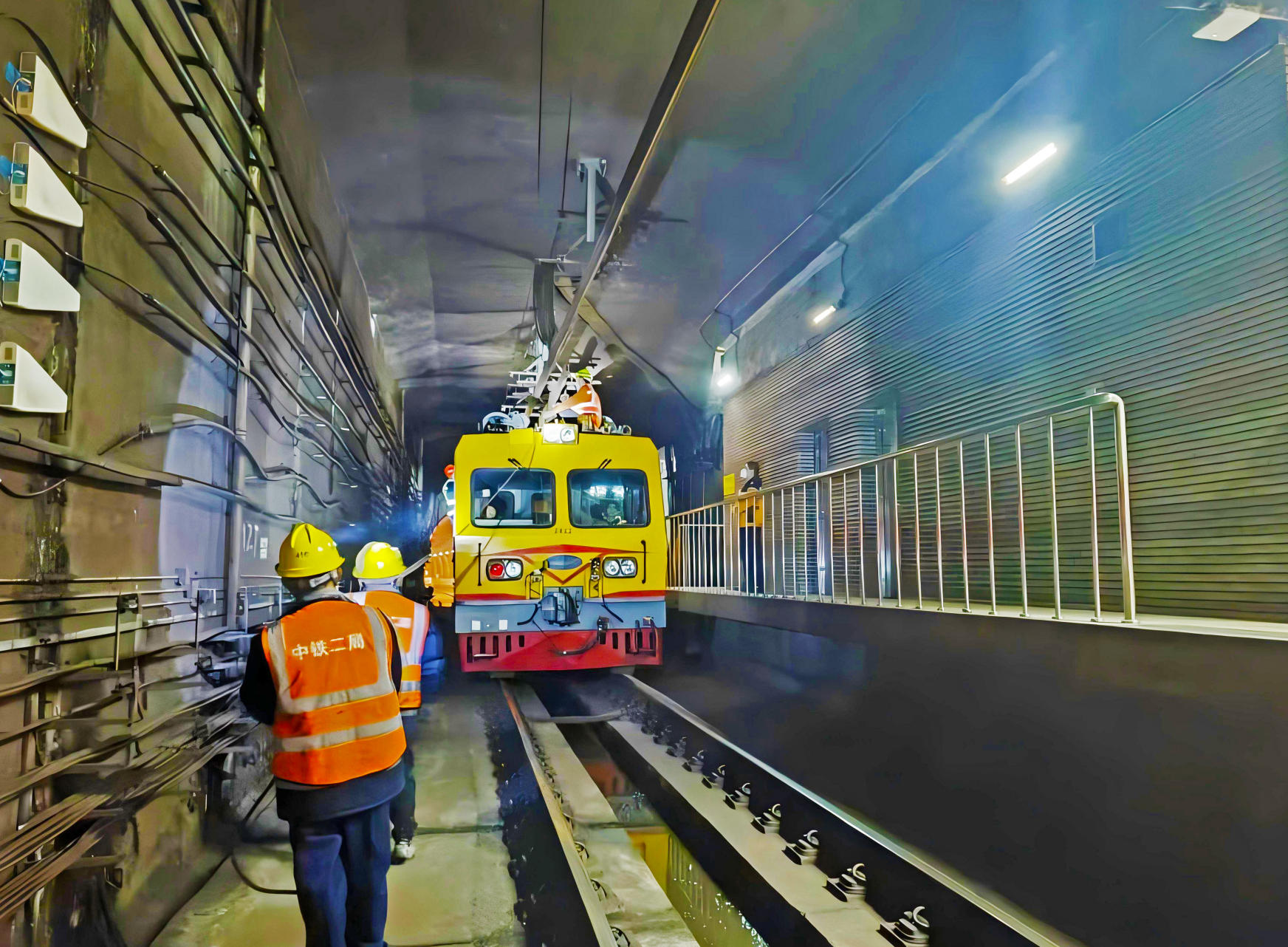

为扎实推进南京地铁 1 号线柔性接触网承力索、接触线更新改造工作,10 月 12 日,南京地铁运营有限公司供电分公司技术科科长周小进、集团公司技术专家谢宝志、公司副总经理刘绍彬、公司技术专家张代金共同参加南京1号线柔性接触网承力索及接触线更换方案评审会。本次柔性换线改造工程范围涵盖迈皋桥—安德门区段、10 号线四站及小型车辆基地,共计 58 个锚段,线路长度约 37 公里。项目属于既有运营地铁接触网改造,全部作业依托夜间有限天窗点实施,换线工序多、作业人员及机具投入大,施工结束后需即刻恢复载客运营,对施工组织、安全管控、作业时效要求极高。前期项目部已完成全线 “一杆一图” 现场施工调查,并组织技术人员赴上海观摩学习外单位换线作业,充分借鉴成熟施工经验,编制完成《南京地铁 1 号线柔性接触网承力索及接触线更换施工...
