1月14日,随着合闸指令下达,合武高铁安徽段“三电”迁改工程中最棘手的220kV崔桥2C99线实现一次性送电成功,标志着220kV崔桥线、皋桥4756线118号至127号塔迁改圆满收官,为合武高铁站前工程后续施工扫清了核心障碍,推动项目整体迁改进度再上新台阶。

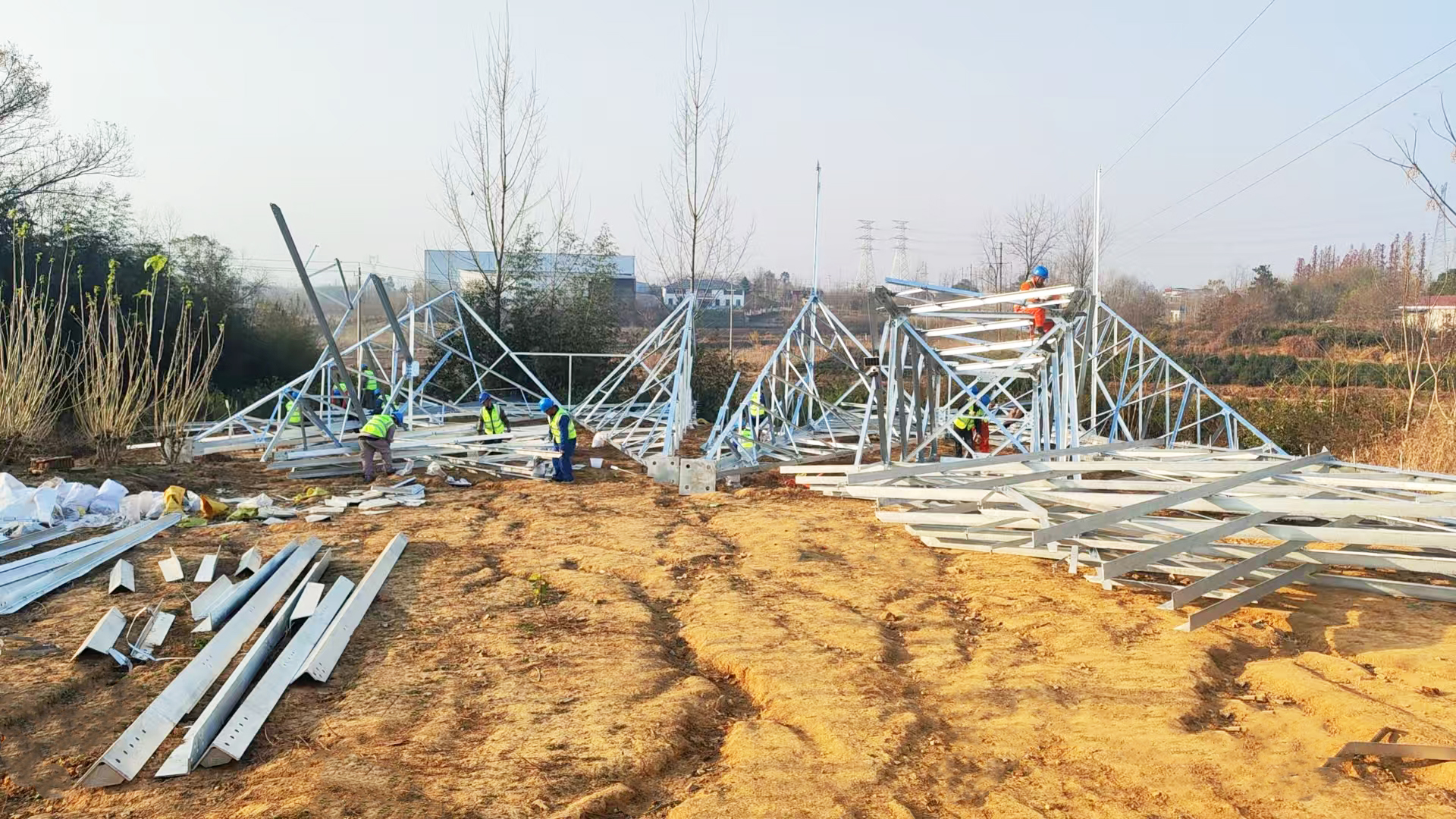

作为国家“八纵八横”高铁网沿江通道的重要组成部分,合武高铁的建设对完善区域交通格局、促进长江经济带发展具有重要意义。本次迁改的220kV崔桥线、皋桥线改造路径全长2.42公里,涵盖新建线路1.75公里、恢复放线路径0.67公里、新建双回角钢塔7基。工程建设过程中,面对施工窗口期紧、协调难度大等挑战,项目部紧盯节点目标,从塔基浇筑、线路架设到设备调试、通电试验,各环节高效协同,在严格保障安全与质量的前提下全力推进工程建设,圆满完成既定施工任务。
公司高度重视项目进展,主要领导及分管领导多次亲临现场指导工作,公司将继续强化统筹协调,优化施工组织,以更高标准和更实举措加快推进后续任务,确保全面完成“三电”迁改工作,为合武高铁全线顺利建成通车提供坚实保障。
