“第二台动力变压器顺利运输到设备房!”6月23日,伴随着最后一台动力变的到位,苏州SRT6-11-5标首个车站平和路站设备吊装顺利完成。
为确保此次吊装顺利完成,项目部前期组织人员多次进行现场调查,排除危险源,确认现场安全条件,跟踪土建施工进度计划,编制吊装方案并报审。
吊装当天,现场作业从上午六点持续到下午两点,采用100吨汽车吊,按照设备平面布置顺序,先吊控制室设备,再吊轨电位、高压柜等46面柜子。作业前,项目部带班领导进行安全讲话,对吊车司机、货车司机、施工人员、监督人员等进行安全交底。在带班领导盯控下,吊机、货车一一进场,施工人员严阵以待,安全专岗全程监督,全员合力确保本次设备运输吊装圆满成功,为平和路站变电所调试、送电奠定了坚实基础。

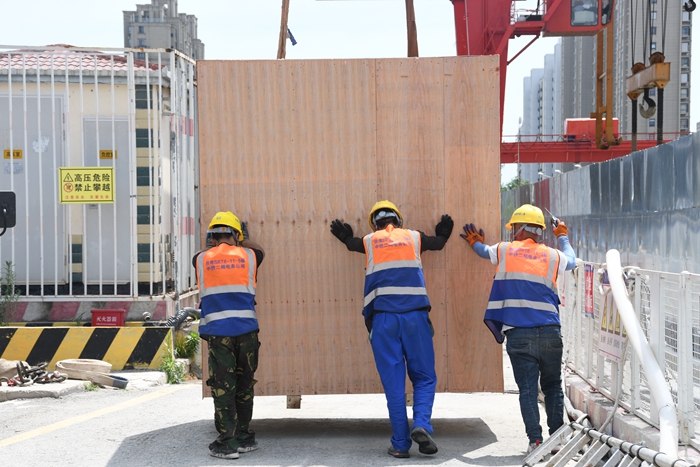

图:吊装现场
