南京地铁宁句线首批5个变电所一次性送电成功

来源单位:电务公司 作者:王照飞、张亚州

5月7日,公司承建的南京地铁宁句线泉都大街站至童世界站5个变电所一次性送电成功。

当天,在接到送电调度命令后,变电所内送电组调度员、操作员、监控员立即就位,紧接着操作员进行开关合闸操作,高压室、控制室内指示灯一一亮起,所内全部设备成功启动,正常运转,顺利完成首批5个变电所首次送电。

据悉,为确保变电所送电一次性成功,该项目紧盯节点目标不放松,优化施工组织设计,细化送电方案,专题部署送电工作,对送电前的检查、人员分工、作业流程等进行反复交底,并在送电前夕组织送电小组进行模拟送电,对变电所内所有设备进行分合闸操作,确保万无一失。

变电所是供电线路的心脏设备,是输送和分配电能的关键环节。此次送电成功,将为宁句线接触网送电、热滑试验奠定基础,为电客车、机电、信号等各专业设备调试提供有力保障,是实现宁句线全线电通的关键一步。

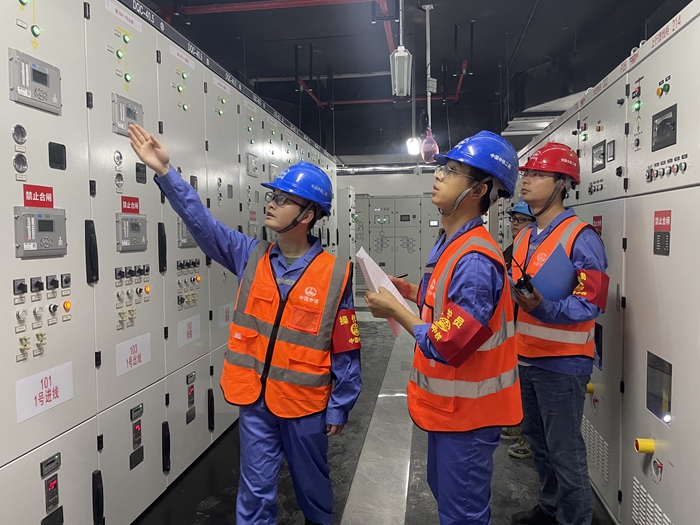

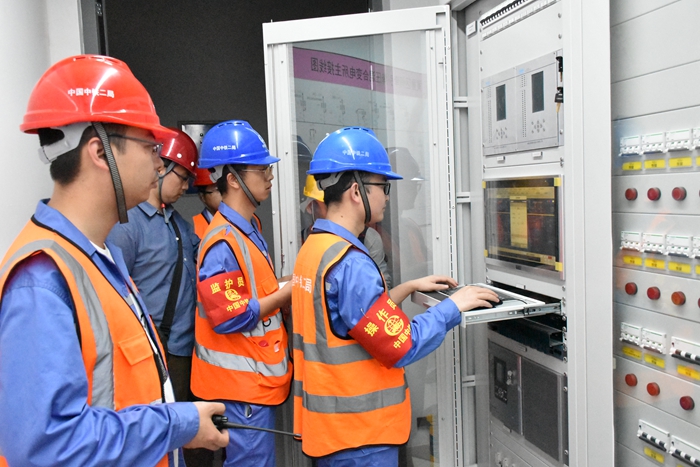

图1-2:送电


图:执行送电操作 (2)_副本.jpg

图3:送电成功
