11月13日下午13时,甘青隧道临时供电工区联合作业队负责人于作业队驻地顺利开展安全技术交底及施工生产推进会议,快速推进下一阶段工作内容。
甘青隧道临电工程要求在2021年1月10日之前完成供电要求,时间紧,任务重。自接到任务以来,甘青隧道临时供电工区仅用半个多月的时间,完成了材料进场、现场测量等前期准备。从2020年11月8日立下第一杆作业以来,甘青隧道临电项目部已经完成近30基杆塔组立作业、基坑开挖、横担安装、材料二次倒运等工作,全线工序正常推进。预计11月20日进行35千伏线路放线施工,全面进入施工大干阶段。
图1:作业队安全交底

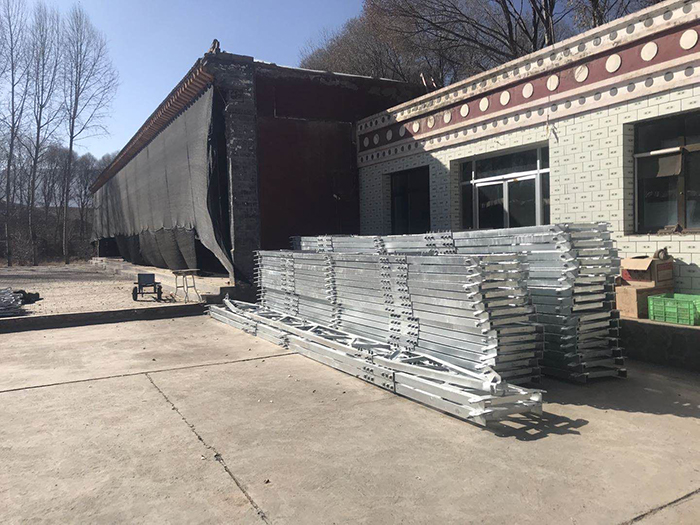

图2:进场横担

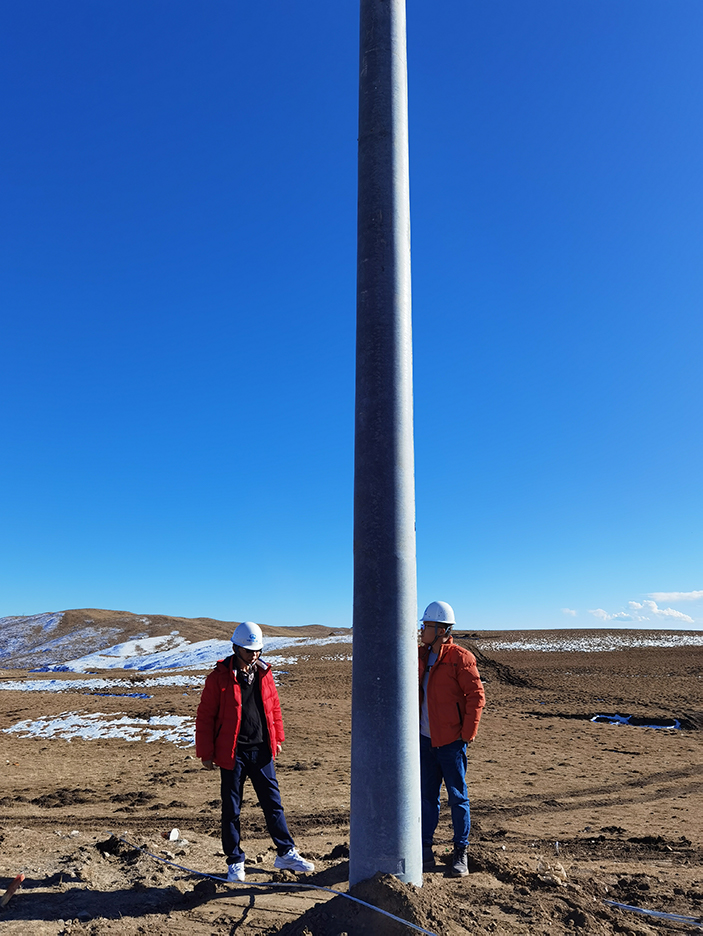

图3:检查质量
