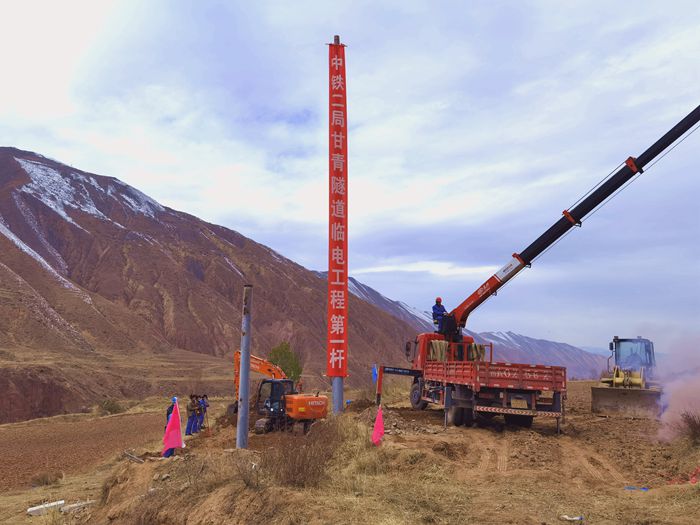

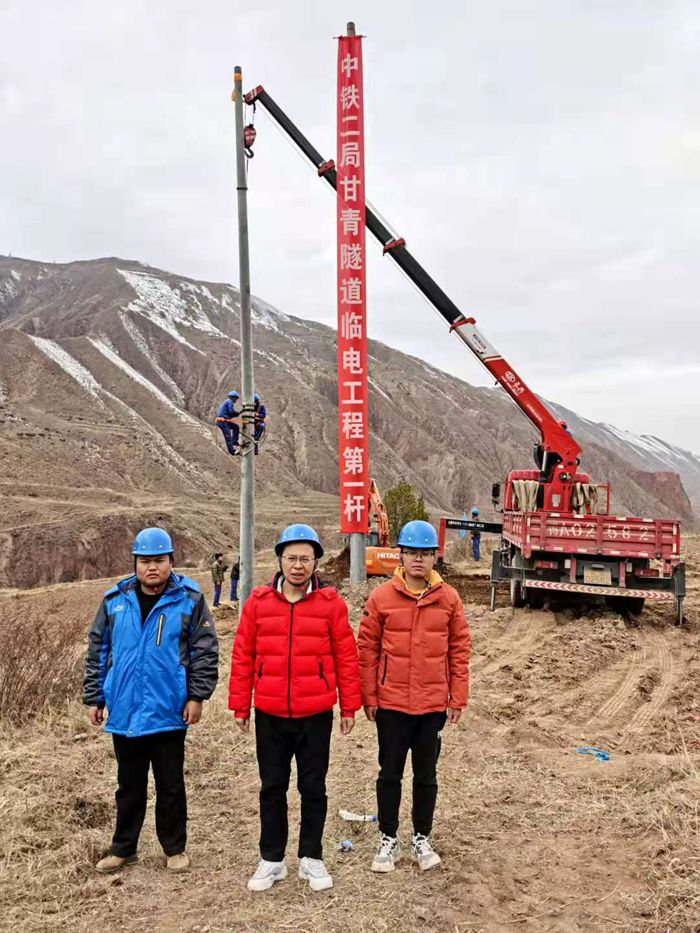

11月8日上午11点,输变电分公司甘青隧道2标段“临时供电工程第一杆”成功组立,标志着甘青隧道临电工程正式进入施工阶段。
甘青隧道临电工程线路全长55.02公里,其中超高压110kV的电源线路长为15.56公里,35kV的输电线路39.46公里。根据要求甘青隧道临电工程要在2021年春节前达到送电条件,时间紧、任务重,并且大部分工期是在冬季,高海拔和低温所带来的挑战非常严峻。

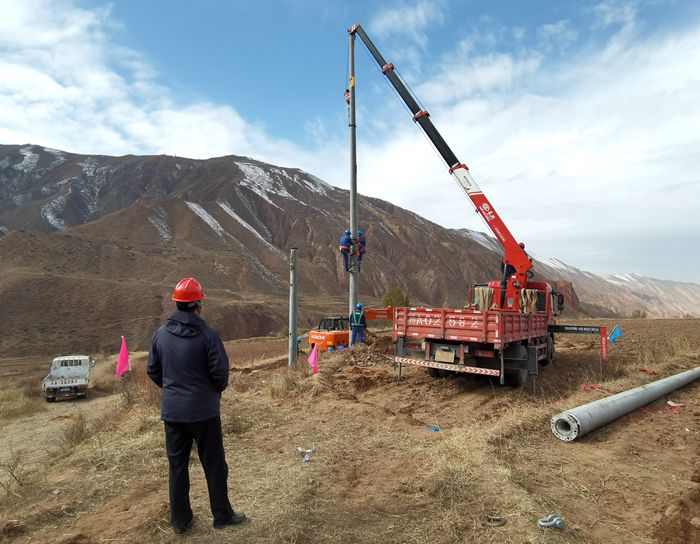

甘青隧道临电工程施工地点平均海拔在3200米。由于海拔较高、气温较低,施工现场部分地区还有积雪,因此组立的第一杆选在了距离作业队驻地保安镇10公里左右、海拔为2501米的位置。第一杆采用18米高的转角门型杆,电杆整体是将2段长度为9米的部分用法兰组装而成。经过2小时的紧张施工,“甘青隧道临电工程第一杆”成功“站”在了这片高原。
由于当地的地理特点,冬季的地下会出现很厚的冻层,会给挖坑作业带来很大的困难,因此,甘青隧道临电工区在未来的一个月内将加大作业力度,争分夺秒,以保证施工进度的正常推进。
