19
2024.06
宁波枢纽三四线工程二、三线顺利启用

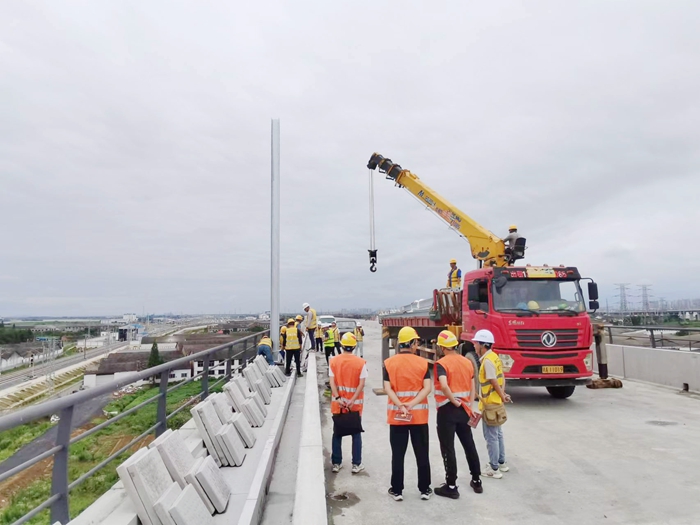

6月18日凌晨,在经历了反复的送电验电之后,由中铁二局电务公司参建的宁波枢纽庄桥站第二阶段开通,庄桥开闭所正式投运,也标志着宁波枢纽庄桥至宁波段增建三四线工程二、三线顺利启用。据悉,中铁二局电务公司宁波枢纽项目部在今年5月9日完成了庄桥站第一阶段站改开通任务,6月17日完成庄桥开闭所冲击试验,6月18日根据路局下达的施工计划,由庄桥开闭所从杭甬下行(二线)、杭甬上行(三线)取电,向萧甬上行(四线)、萧甬下行(一线)送电。送电开通之前,项目部详细制定了各项应急预案及抢修方案并进行精准技术交底,根据工期要求投入专业技术人员,对施工负责人、安全员、防护员等按照上海铁路局要求严格进行上岗前安全教育并。提前完成送电范围内平推验收及克缺,完成远动调试及冲击试验,为当天送电开通做好了充足准备。当日凌晨,在经历了3个小时左右的...
